3次元設計データ作成・3次元施工用データ作成打合せ

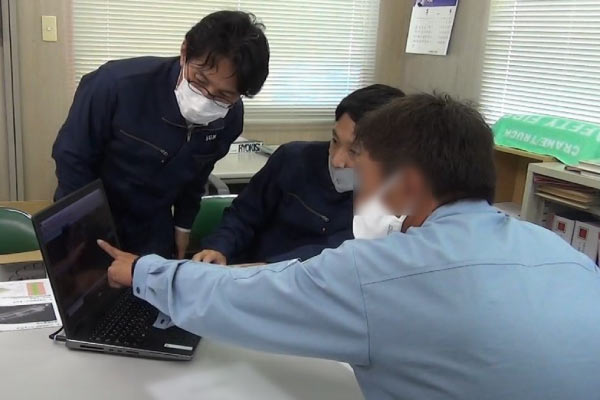

総合マネジメント

ICT建機による施工を行うために必要な「3次元設計データ」と「3次元施工用データ」の基本的な作成方法の助言・技術的指導を行いました。 こちらの建設会社様は本現場で初めてのICT施工に取り組まれますが、今後は3次元設計データの作成の内製化を想定されています。 今回のサポートを通して、内製化のプロセスを進めていけるよう、ICT活用工事で使用する3次元データに関する知識補充も行いました。 打合せの主な内容 ・3次元設計データ作成工程 ・3次元設計データ作成に必要な断面数 ・ICT施工範囲 ・ICT出来形判定範囲 ・3次元設計データの作図ライン ・ICT数量算出 ・3次元設計データと施工用データの運用方法 ・盛土用の施工用データ ・法面整形の施工用データ ・締固め管理の工程 ・ローカライゼーション など

発注方式 ICT施工者希望Ⅱ型
工事区分 河川土工
工種
工程 3次元設計データ作成に関する助言・技術的指導
規模 7,000㎥
地域 島根県
施工期間 令和2年9月~令和3年7月
